巴基斯坦瑪斯特綠色能源項目順利完成全部風機基礎澆筑

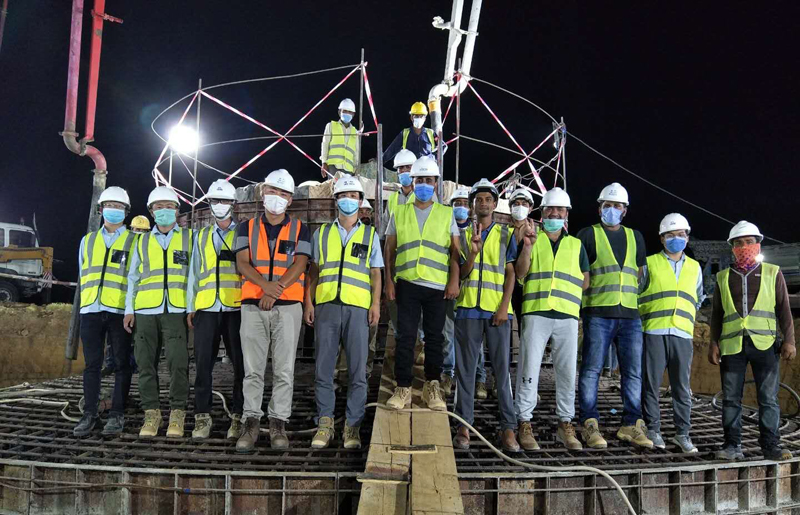

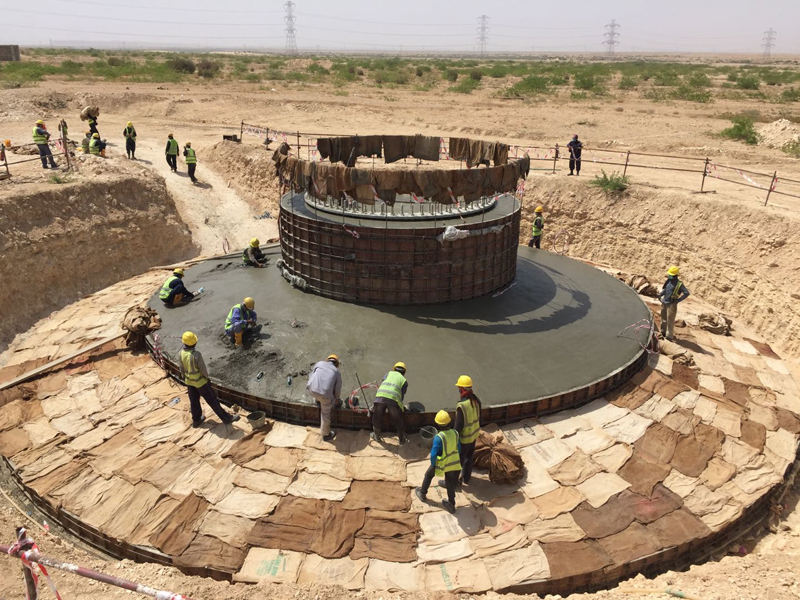

當?shù)貢r(shí)間10月9日上午8點,巴基斯坦瑪斯特綠色能源項目現場WTG11風機承臺完成最后收面作業,標志著巴基斯坦瑪斯特綠色能源項目圓滿完成全部風機基礎澆筑。
項目首臺風機基礎于4月10日開始澆筑,這時的巴基斯坦信德省已經進入高溫天氣,白天最高氣溫超過42℃。毒辣的太陽將砂石骨料和水池的溫度升到很高。為了保證施工質量,項目部提前制定了《風機承臺夜間施工專項方案》,并在施工前嚴格檢查落實。在優化設計方面,項目部組織一級專家親自把關,經過多次論證,最終優化了施工方案。在多輪技術澄清回復和電話會議討論下,獲得了監理專家的認可。
6月后,巴基斯坦進入雨季,風機基礎常常因暴雨而充滿積水,場內道路也被沖壞。每次暴雨過后,項目部立即組織大量人力和設備進行排水和除銹處理,修復場內道路,這才保障了雨季期間基礎澆筑施工的不間斷。此外,項目部從風機承臺澆筑的工序入手,認真分析風機承臺澆筑工序的時間和關鍵工序,制定鋼筋綁扎夜間施工專項施工方案,并組織兩班鋼筋綁扎隊伍進行施工,大大提升了鋼筋綁扎的速度,有效保障了風機承臺澆筑的施工進度。
疫情以來,在公司各級領導的關心指導下,項目克服了人手不足、材料短缺等困難,一方面抓好防疫、一方面落實生產。此次圓滿完成全部風機基礎澆筑,為瑪斯特綠色能源項目的順利完工奠定了堅實基礎。
