筑夢“一帶一路” 點亮泰北萬家燈火
2024年5月,“Good news!We have got FAC from EGAT!”一個熟悉而親切的泰式英語電話打來,是中國電建泰國帕楚115千伏變電站EPC工程總承包項目原泰籍控制經理穆克,他激動地告訴我們,項目順利取得了FAC證書!這標志著項目質保期順利結束,合同責任全部正式完成,在高興之余,項目的點滴往事也涌上心頭。
五個第一,成就“泰國帕楚速度”
國際項目的進度管理歷來是個挑戰。國內項目“三個月并網、半年移交”的中國式速度,一直是海外項目追求的目標。然而,在公司管理人員和屬地員工的共同努力下,帕楚項目創造了不可思議的“泰國帕楚速度”。
3個月開工,創造開工加速度。2019年7月19日,帕楚項目收到業主授標函。經過精心策劃,地質勘探、設備圖紙審核等前期工作,設計任務緊張而有序地推進。通過與業主建立設計周例會工作機制,項目在2019年10月25日取得重大進展,隨著變電站平面布置圖及樁基設計圖獲批,樁基正式排產,項目關鍵線路工程正式進入施工階段。

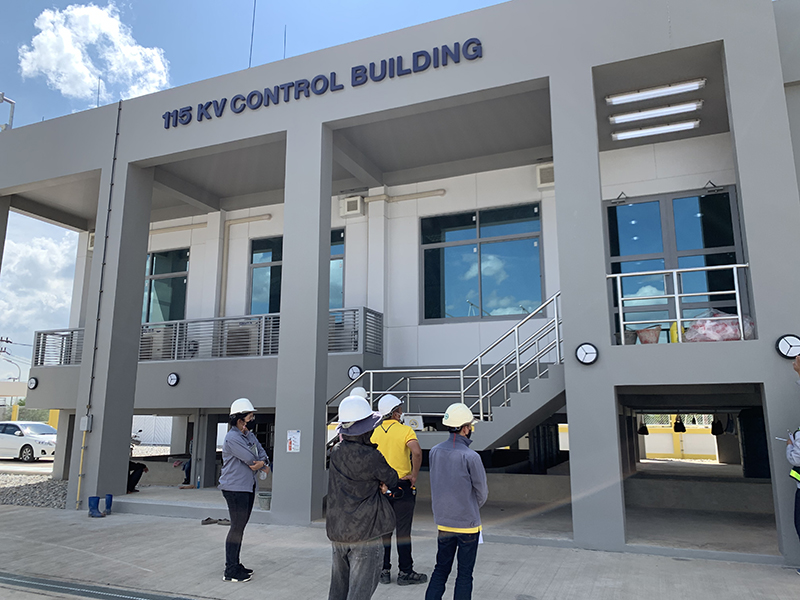

24個月送電,創造送電加速度。2020年以后,受新冠疫情影響,人員流動、設備物資供應、機械材料供應等方面遭遇“寒冬”,加之高溫、雨季輪番來襲,項目部攻克了重重困難,并于2021年7月16日項目一次成功帶電投運。此次成功送電,不僅滿足了帕楚水電站調試反送電及并網的需求,項目部憑借高效行動和顯著結果,也贏得了業主方EGAT的高度贊揚和認可。
32個月移交,創造移交加速度。項目后期,通過統籌協調其周邊的帕楚水電站項目的專業化資源,合理安排項目管理工作,在2022年3月18日實現了項目消缺及移交,這一成績不僅體現了高效的項目管理能力,也為泰國變電站的建設移交速度創造了新的記錄。
41個月PAC,創造質保金回款加速度。項目移交后,帕楚項目部安排屬地化專員處理質保證書、結算、保函、質保期消缺等后期工作,持續推動項目向獲取PAC證書的目標邁進。2022年12月22日,公司正式收到EGAT簽發的PAC證書,標志著該合同相關的履約工作已經全部結束。
58個月FAC,創造合同閉環加速度。項目獲得PAC證書后,正式進入質保期,得益于項目良好的質量管理體系,帕楚項目質保期遇到的少量問題均得以高效解決,未出現由于設備故障、缺陷和保養問題等“通病”導致的質保期延長問題。2024年5月8日,公司正式收到業主頒發的FAC證書,并收到業主退還質保保函的正式函件,項目合同最終實現閉環。
履約模式創新,EPC工程實現“工廠式”協同
踐行電建集團一體化戰略。協調湖北院與江西水電公司組成聯營體項目部,湖北院負責設計管理及采購,江西水電公司負責組織現場施工。雙方發揮各自優勢,共同承擔項目風險并分享收益,戰斗力大大加強。
設計周例會解決疑難問題。業主設計審批團隊與聯營體項目部建立了高效的溝通平臺,設計前置條件問題、技術疑問和審批問題均確保在第一時間與業主溝通和解決,并直接推動了項目3個月樁基投產。
四方例會保障設備物資供給。由聯營體項目部提出物資需求計劃,業主、廠家、聯營體項目部和公司設備物資部四方定期召開物資物流專題會議。在業主項目經理的協調下,設備資料審批、排產、驗收、物流過程中的問題均在一線得到迅速解決,保障了所有設備材料的及時到位,為項目順利送電提供了堅實的物資保障。
EPC工程實現“工廠式”協同。項目部統一管理項目計劃,協調推動設計、設備供應等工作,協同管理項目現場施工,取得業主及相關職能部門支持,沒有發生過“設計等設備圖紙”“施工等設計圖紙”“施工等設備到貨”等常見問題,各作業團隊“零停等,零索賠”,極大提升了工作效率。
用心管理,團隊致勝
抓隊伍建設,屬地化團隊結碩果。帕楚項目是公司在泰開展屬地化經營的代表性項目,項目部除了兩名中方人員任職項目經理和副經理外,其余14名管理人員均由泰籍屬地化員工擔任。通過完善的組織架構,充分的激勵機制,通暢的崗位晉升渠道以及富有泰國特色的人文關懷舉措,項目極大激發了全體員工的工作熱情。在項目履約過程中,發掘和培養了多名優秀員工,實現了梯隊化人才培養體系的建設。
抓關鍵問題,穿透關鍵線路管理。項目涉及泰國、意大利、西班牙等諸多國別背景人員,總包項目部管理人員始終專注于項目核心線路的管理,抓關鍵問題,不打亂仗,保證項目管理團隊始終扎扎實實行走在關鍵線路上,不偏航,不返工,不留后患。
凝心聚力,我們是一家人。雖然語言、信仰與文化背景不同,但是“家”的文化是所有人的“最大公約數”。在面臨疫情、酷暑與技術難題時,水電泰國團隊迸發出了超常的默契、信任和戰斗力,沒有爭吵,沒有紛爭,沒有勾心斗角,大家都一心一意地投入工作,這是對“Team Work Makes the Dream Work”最好的詮釋。
